2022年5月项目管理师案例题2及解析
高章舜_2020首次发布:2022年9月12日 13:20浏览量:1776
 用鼠标选中
生字  后,就能自动读出发音
下面的试题为创新的“智能文”格式。
试题二(25分)
阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。
【说明】

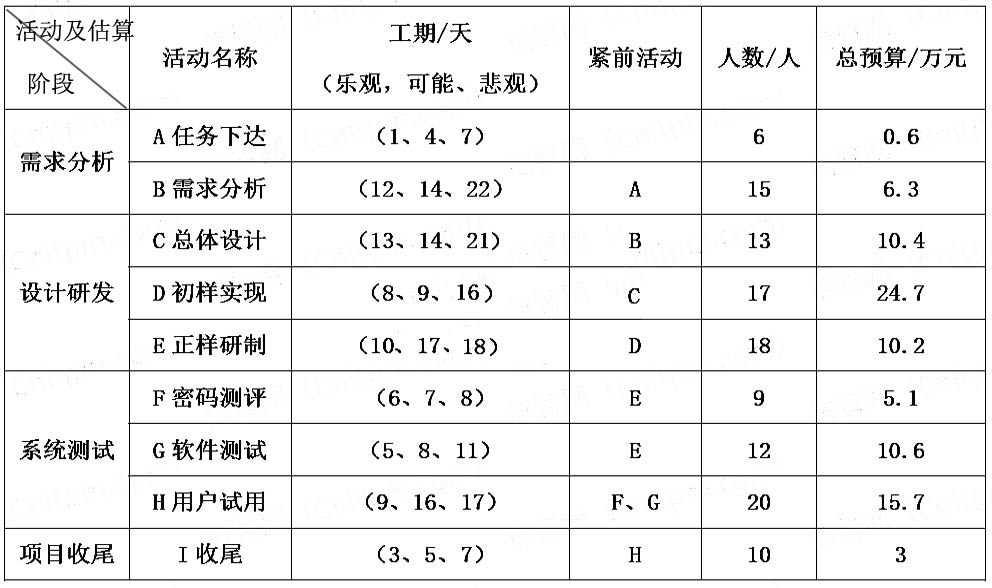

已知某公司承担一个旅游信息监管系统的开发,整个项目划分为四个阶段九项活动,项目相关信息如表所示:
[问题1](12分)
结合案例:
(1)每个活动的乐观、可能和悲观成本服从β分布,请计算每个活动的成本,并绘制项目的时标网络图。
(2)如果项目人员均为多面手,可以从事任意活动,请指出项目实施需要的最少人数。
[问题2](3分)
请确定项目的关键路径,工期。
[问题3](6分)
项目进展到第70天时,项目已完成总工作量的3/4,花费60万元,请计算此时项目的PV、EV、SV和CV值(假设项目每项活动的日工作量相同,计算结果精确到整数)。
[问题4](4分)
请指出当前项目绩效情况,并说明项目经理应该采取哪些措施?
下面的解答为传统的“白话文”格式。
试题二 参考答案(仅供参考)
【问题1】(12分)
β分布时,完成某活动可能需要的时间t由三点公式计算:
t = (悲观时间 + 4*最可能时间 + 乐观时间)/ 6
因此,计算出如下结果:
(1)A = (1+4*4+7)/6 = 4天
B = (12+4*14+22)/6 = 15天
C = (13+4*14+21)/6 = 15天
D = (8+4*9+16)/6 = 10天
E = (10+4*17+18)/6 = 16天
F = (6+4*7+8)/6 = 7天
G = (5+4*8+11)/6 = 8天
H = (9+4*16+17)/6 = 15天
I = (3+4*5+7)/6 = 5天

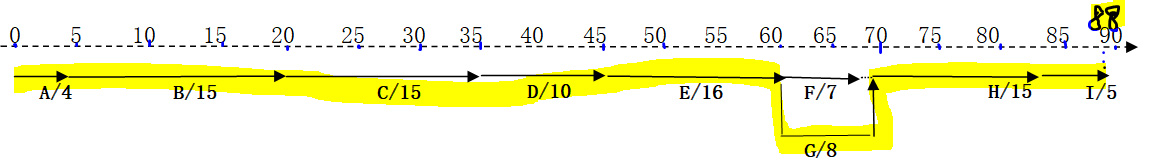

时标网络图如下:
(2)最少需要21人,出现在活动F、G并行进行时。
【问题2】(3分)
关键路径为ABCDEGHI。
工期为88天。
【问题3】(6分)
按照计划,如上面的时标网络图所示,项目进展到70天时,应该已经完成了ABCDEFG等活动,H应该做了2天,因此PV = 0.6+6.3+10.4+24.7+10.2+5.1+10.6+(15.7/15)*2 = 70万元;
AC = 60万元
BAC = 0.6+6.3+10.4+24.7+10.2+5.1+10.6+15.7+3 = 86.6万元
项目已完成总工作量的3/4,此时EV = 86.6*(3/4)= 65万元;
SV = EV-PV = 65-70 = -5万元;
CV = EV-AC = 65-60 = 5万元;
【问题4】(4分)
由于进度偏差SV<0,成本偏差CV>0,所以目前绩效是进度落后,成本节约
项目经理可采取的措施有:优化实施方案、快速跟进、赶工、加强培训、加强沟通、加强质量管理和风险管理、使用优质的资源或水平更高的人员、改进方法或技术、提高效率。
