2022年5月项目管理工程师案例2解析

高章舜_2020首次发布:2022年9月12日 13:07浏览量:1345
 用鼠标选中 生字  后,就能自动读出发音

下面试题创新的“智能文格式

试题(19分)

阅读下列说明回答问题1问题4,将解答填入答题对应内。

说明

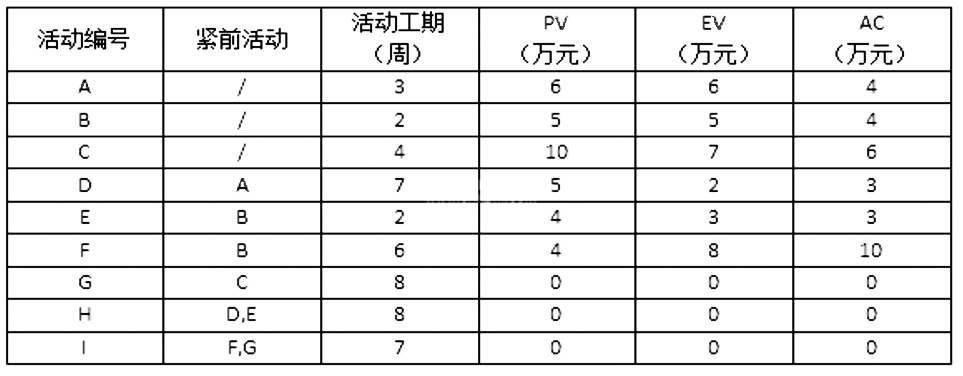

项目共有9个活动A-I),总预算BAC102万元。项目活动关系工期截止第4周周末相关项目数据如下所示

问题1】(7分)

结合案例

(1)绘制项目代号网络图

(2)确定项目关键路径工期

问题2】(4分)

计算活动E自由浮动时间总浮动时间

问题3】(6分)

判断项目第4周周末进度成本绩效,并说明原因

问题4】(2分)

项目经理认为目前项目出现进度问题暂时情况,后期项目重新回到正轨帮助项目经理重新估算项目成本

下面的解答为传统的“白话文”格式。

参考答案

[问题1] (7分)

(1)本项目的双代号网络图如下:

(2)关键路径为CGI;项目工期为19周

[问题2] (4分)

活动E的自由浮动时间=不影响其后继活动H的最早开始前提下的浮动=H的最早开始(3+7)10- 活动E最早结束4 = 6周

活动E的总浮动时间=不影响项目准时完成前提下的浮动 = 活动E的最迟开始 - 活动E的最早开始 = 9-2 = 7周

为了保险起见,你答完后,可以画个单代号网络图进行验证。

 [问题3] (6分)

到第4周周末时,根据【说明】中的监控表,可知:

PV=34, EV=31, AC=30;

CV=EV-AC=31-30=1万元>0;

SV=EV-PV=31-34=-3万元<0;

目前成本节约、进度滞后。

 [问题4] (2分)

“后期项目会重新回到正轨”,暗示CPI非典型,未来CPI=1。

BAC=102万

ETC=BAC-EV=102-31=71万元

EAC=AC+ETC=30+71=101万元

此时,预计项目总成本为101 万元

最新修改时间:2022年9月12日 15:01
前一篇:

后一篇:

您已浏览完毕。

高章舜,软考技术支持专家、中文“智能文”发明者、中文智能化推进者。其EMAIL是:gaozhsh2007@sina.com

高章舜主持开发的中文智能编辑系统,呈现了中文“智能体”的优美。为了发扬光大中文的优秀传统,弘扬文化自信,著作人决定第一版开源,向全社会开放本版本的使用权。如果您需要更清晰、更优美、更专业、手写体更丰富的文章格式,甚至还需要定制字体和文章格式的话,请按上一段里的EMAIL给高章舜老师发邮件。

登录后回复

共有0条评论

copy right www.zhutu.net 回首页
