2021年5月项目管理工程师案例真题2解析

高章舜_2020首次发布:2021年11月18日 18:53浏览量:1345
 用鼠标选中 生字  后,就能自动读出发音

试题25

阅读下列说明回答问题1问题5解答填入答题纸对应栏内

说明

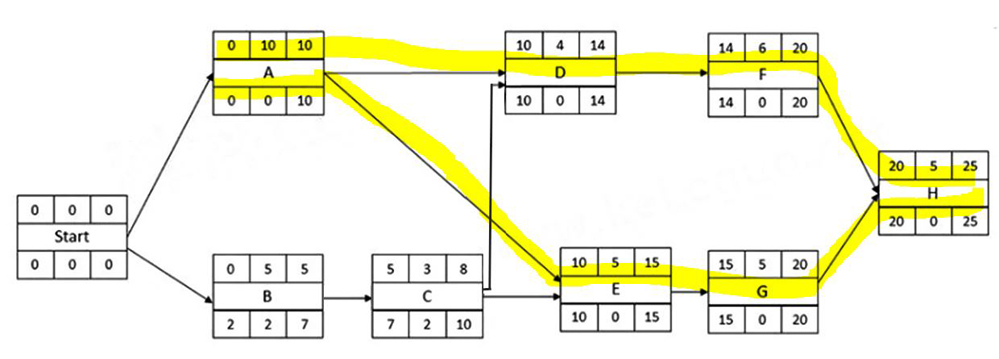

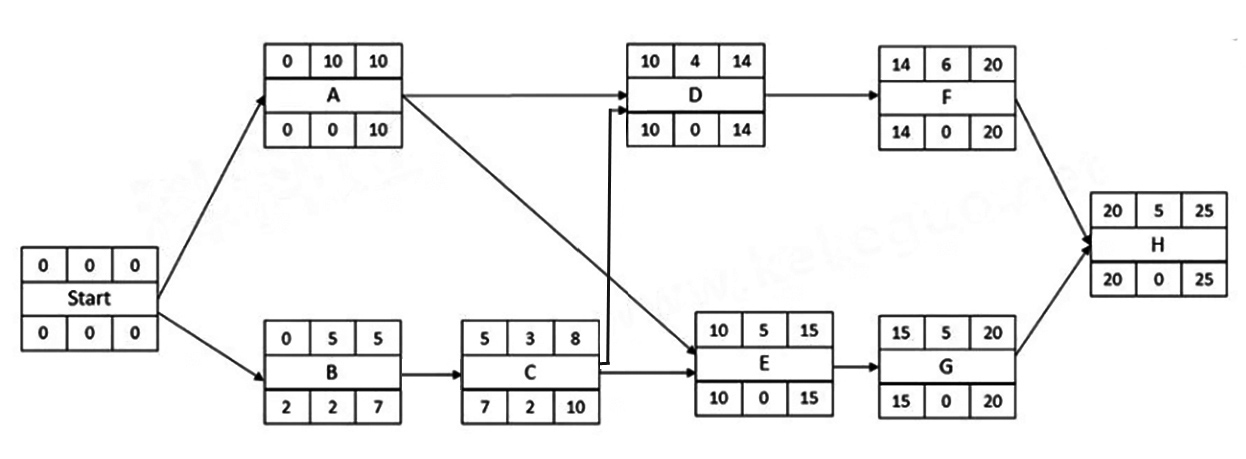

某项目网络图如下

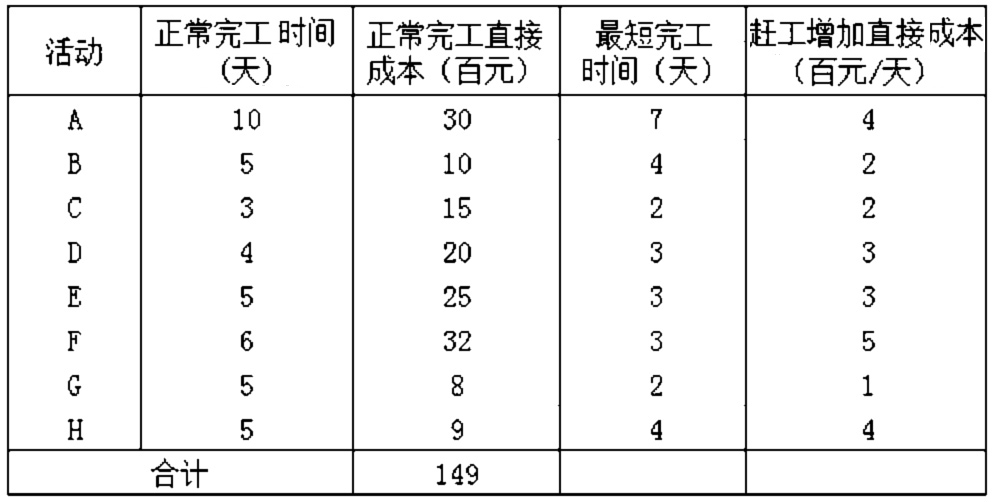

其中各活动正常完工时间正常完工直接成本最短完工时间赶工增加直接成本如下表所示。另外,项目间接成本500元/天


问题1】(4

请指出项目关键路径

问题2】(3

根据网络图确定项目正常完工工期多少天?所需成本多少?

问题3】(3

讨论下列事件计划项自进度有何影响

1活动D拖期2

2活动B拖期2

3活动FG规定进度之前1完成

问题4】(7

项目想提前一天完工基于成本最优原则可以针对哪些活动赶工?赶工项目成本多少?

问题5】(8

基于项目整体成本最优原则请列出需要赶工活动及其工期

基于以上结果确定赶工项目工期所需成本

参考答案

问题14

关键路径有下面2:ADFHAEGH


问题23

正常完工工期,就是项目工期,就是关键路径长度25

所需成本 = 各项活动成本 + 间接成本 = 149百元)+ 500*25 = 14900 + 12500 = 27400元

问题33

(1)活动D关键路径上,为关键活动。D拖期2天,项目工期延期为27天,项目成本超支

(2)活动B不在关键路径上,B有2天浮动,因此B拖期2天,不会影响项目工期,而关键路径增加2条变成4条,加大了管理成本

(3)活动FG,均在并行项目关键路径上。它们规定进度之前1天完成时,此时项目总工期提前1天,为24天,至少项目间接成本会节约500元。

问题47

首先,对表格中“赶工增加直接成本(百元/天)”理解是:每赶回来1天,在原来成本基础上,还要增加成本。例如活动D计划4天完成,需要20(百元),现在在D处赶回来1天(3天就完成了D),此时D直接成本为原来20,加上增加3(百元);

其次优先关键路径 赶工增加成本最少活动赶工

再次活动赶工可以按天来赶

基于以上假设整个项目工期压缩1方案下面4

提前一天完工成本最优即选择压缩一天方案中,项目成本最小

(1)按赶工成本最小原则项目2条关键路径G、D分别压缩1直接成本增加100+300=400元,间接成本节约500元。

(2)A同时出现2条关键路径上,A处压缩1直接成本增加400元,间接成本减少500元。

(3)H同时出现2条关键路径上,H压缩1直接成本增加400元,间接成本减少500元。

以上3种方案节省500-400=100元,此时项目成本:27400+400-500=27300元。

问题58

提示:因为项目间接成本500元/天。因此,只要赶工综合成本低于500元/天,都合算!按这个思路,最大程度赶工

(1) 虽然A可以压缩3压缩3,A就不关键路径,下面活动B、C就跃升关键路径。因此A处只能压缩2工期10压缩到8引起综合成本变化 = 成本增加2*400 间接成本减少2*500 = -200

(2) H压缩1工期5压缩到4引起综合成本变化 = 成本增加1*400 间接成本减少1*500 = -100

(3) 项目2条关键路径G、D分别压缩1直接成本增加100+300=400元,间接成本节约500元,引起综合成本变化 = 成本增加1*400 间接成本减少1*500 = -100

综上所述:A压缩2、H压缩1,D压缩1天及G压缩1成本节省400最优方案总工期压缩4工期25-4=21,27400-400=27000元。


最新修改时间:2022年2月21日 14:01
前一篇:

后一篇:

您已浏览完毕。

高章舜,软考技术支持专家、中文“智能文”发明者、中文智能化推进者。其EMAIL是:gaozhsh2007@sina.com

高章舜主持开发的中文智能编辑系统,呈现了中文“智能体”的优美。为了发扬光大中文的优秀传统,弘扬文化自信,著作人决定第一版开源,向全社会开放本版本的使用权。如果您需要更清晰、更优美、更专业、手写体更丰富的文章格式,甚至还需要定制字体和文章格式的话,请按上一段里的EMAIL给高章舜老师发邮件。


登录后回复

共有0条评论


copy right www.zhutu.net 回首页
