2021年上半年项目管理师-上午51-75解析

高章舜_2020首次发布:2021年9月2日 18:32浏览量:1657
 用鼠标选中 生字  后,就能自动读出发音

下面5道题基于人工智能技术AI中文智能文”。

● 某软件产品集成测试阶段发现问题需要源代码进行修改。此时,程序员应将待修改代码段51检出放入自己51)中进行修改代码即被锁定,以保证同一段代码只能被一个程序员修改

51A.产品库 开发库    B.受控库 开发库     C.产品库 受控库   D.受控库 产品库

参考答案:B

解析

注意审题!题干中提及某软件产品集成测试阶段”,因此不能选A,而是选B(此时是从受控库check out,到开发者自己的开发库)。

● 变更管理为了使得52)与项目实际执行情况相一致,应对项目变化一套管理方法

52A.项目资源         B.项目报告      C.项目基准       D.项目目标

参考答案:C

解析

变更是对基准计划改变,因此需要科学变更管理变更后形成基线这个基线项目新实际符合

● 关于变更管理工作程序描述,不正确的是53)。

53A.项目干系人都可以提出变更申请

 B.CCB执行机构负责提出变更方案

 C.变更实施过程监控通常由项目经理负责基准监控

 D.涉及项目目标交付成果变更客户意见应放在核心位置

参考答案:B

解析

实际上,CCB变更决策机构,而项目团队则是执行机构负责提出变更方案

● 关于控制采购描述,不正确的是54)。

54A.采购设备符合采购计划合同规定要求不合格品

 B.经验证确定不合格品及时处理

 C.严格控制不允许不合格品降级并改作他用

 D.不合格品都应进行标识区分

参考答案:C

解析

详见官方教程P437上半页内容

● 成本加激励费用合同下,实际成本大于目标成本卖方可得付款总数55)。

55A.目标成本+目标费用-买方应负担成本超支

 B.目标成本+目标费用+买方应负担成本超支

 C.目标成本目标费用+卖方 应负担成本超支

 D.目标成本+目标费用-卖方 应负担成本超支

参考答案:B

解析

成本加激励费用合同实际成本大于目标成本卖方可得的付款总数

实际成本 + 目标费用  卖方应负担成本超支

= (目标成本 + 超支部分) + 目标费用 – 卖方应负担成本超支

= 目标成本 + 目标费用 +  超支部分 – 卖方应承担成本超支

= 目标成本 + 目标费用 +  (超支部分 – 卖方应承担成本超支)

= 目标成本 + 目标费用 +  买方应承担成本超支

上面公式关键

实际成本 =目标成本 + 超支部分

买方应承担成本超支 = 超支部分  卖方应承担成本超支

详见官方教程P457后半页。

下面20道题传统中文白话文”。

● 关于知识管理工具的描述,不正确的是(56)。

56A.知识管理工具是实现知识的生成、编码和转移技术的集合

 B.知识生成的工具包括知识获取、知识合成和知识发布三大功能

 C.知识编码的困难在于,知识几乎不能以离散的形式予以表现

 D.时间差异、空间差异和社会差异是知识转移的障碍

参考答案:B

解析

实际上,“知识生成的工具包括知识获取、知识合成和知识创新三大功能”,详见官方教程491页的中间内容。

● 某组织在战略执行过程中,暴露出下述问题:由于战略是不同观点、不同目的的参与者相互协商折中的结果,使战略的经济合理性降低,其未能充分调动全体管理人员的积极性,该组织采用了(57)战略组织模式。

57A.文化型     B.变革型      C.合作型     D.增代型

参考答案:C

解析

详见官方教程P522上半页的相关内容。

● 敏捷项目管理的流程包括构想、推测、探索、(58)和结束。

58A.执行      B.改进       C.测试        D.适应

参考答案:D

解析

详见官方教程P554。

● 项目集管理过程中,项目集经理通过对各组件进行规划和授权、监管和整合以及(59)的方式实现组件层面各子阶段的执行和管理。

59A.移交和收尾      B.构建和治理     C.准备和计划     D.转移和控制

参考答案:A

解析

详见官方教程P574中间部分的内容。

● 项目组合管理中,定义过程组、调整过程组、授权与控制过程组都涉及的项目组合管理知识领域是(60)。

60A.项目组合战略管理           B.项目组合治理管理

 C.项目组合风险管理           D.项目组合绩效管理

参考答案:B

解析

详见官方教程P590表21-2及其相关内容。

● 关于软件测试管理的描述,不正确的是(61)。

61A.软件测试的目的是尽可能多的找出程序中的错误

 B.测试的准备工作在分析和设计阶段就要开始

 C.回归测试可能存在测试不完全的风险

 D.执行效率、缺陷发现率是测试执行中的质量指标

参考答案:D

解析

实际上,执行效率、缺陷发现率是测试执行中的工作效率指标,详见官方教程P745、P748、P750。

● (62)是应用统计技术对过程中的各个阶段进行评估和监控,对过程存在的异常因素进行预警,建立并保持过程处于可接受且稳定的水平。

62A.目标问题度量       B.统计过程控制       C.度量和分析      D.实用软件度量

参考答案:B

解析

考你仔细分析题干,就能猜出来是选项B,详见官方教程P821。

● 工程师小王在检查公司云计算管理平台的网络安全时,需检查虚拟网络边界的(63)策略,查看其是否对进出网络的信息内容进行过滤,实现对应用层HTTPFTPTELNETSMTPPOP2 等的控制。

63A访问控制    B.属性安全控制       C.目录级安全控制    D.网络锁定控制

参考答案:A

解析

详见下图:

● 关于权限管理基础设施的描述,不正确的是(64)。

64A.PMI主要进行授权管理,PKI主要进行身份鉴别

 B.认证过程和授权管理是访问控制的两个重要过程

 C.图书馆对进入人员的管理属于自主访问控制

 D.权限管理、访问控制框架、策略规则共同构成PMI平台

参考答案:C

解析

实际上,图书馆对进入人员的管理属于强制访问控制,详见官方教程P651、P652相关内容。

● 信息安全系统工程能力成熟度模型(ISSE-CM)中,(65)属于充分定义级(Leve13级)的公共特性逻辑域。

65A.对过程进行标准化,协调内外部的沟通

 B.量化地确定已定义过程的过程能力

 C.在执行过程域中,使用文档化的规划.标准或程序

 D.通过改变组织的标准化过程,从而提高过程效能

参考答案:A

解析

详见官方教程P631表22-2及其相关内容。

● 某供应商为高铁提供设备,并负责该设备5年的售后服务,售后可以采取维护方式,也可以选择更换新设备,假设新设备的制造成本为9万元,设备从换新的第2年起,每年需要支出一定的维护费用,各年维护费用如下表所示,则以5年期计算,最优化的设备使用成本为(66)万元。

年份

1

2

3

4

5

维护费(万元)

0

6

7

8

8

 (66)A.36       B.37          C.38           D.39

参考答案:B

解析

因为设备成本为9、第2年的维护费为6。因此凡是连续2年的维护费超过9+6=15的,与其继续维护,倒不如换新的。

最优方案:第1年买新设备9万元、第2年支出6万元维护费、第3年支出7万元维护费、第4年核第5年,不维护了!第4年换新的(9万元)、第5年(买新后的第2年)的维护费为6万元

● 某公司计划将500万元研发经费投入3个研究方向,各方向投入金额和未来能获得的利润如表所示,为获得最大利润,公司在方向A应投入(67)万元,B应投入(68)万元。

投资方向

投资额(万元)        及利润

方向A

方向B

方向C

0

0

0

0

100

300

500

400

200

600

800

700

300

1000

900

900

400

1300

1200

1100

500

1800

1600

1100

67A.100        B.200          C.300            D.400

68A.100        B.200          C.300            D.400

参考答案:(67)C     (68)A

解析

考点:数量经济里的“边际效益递减”理论,因此先算出每投100万元,在各种情况下的收益是多少,见下表:

投资方向

投资额(万元)        及利润

方向A(每百万的收益,单位百万)

方向B(每百万的收益,单位百万)

方向C(每百万的收益,单位百万)

0

0

0

0

100

3

5

4

200

3

4

3.5

300

3.33

3

3

400

3.25

3

2.75

500

3.6

3.2

2.2

方向B的最大收益为5(投100万元),方向C的最大收益为4(投100万元),方向A的最大收益为3.6(投500万元时,但现在投资额只剩下300万元)。

结果是:

先把100万元优先投到方向B,收益为500万元;

把100万元优先投到方向C,收益为400万元;

剩下的300万元,投到A,收益为:1000万元

● 某公司投资一项目,各年成本和收入如下表所示,折现率为10%。该项目投资回收期为(69)。

投资年份

投入成本及收入

初期

1

2

3

4

成本(万元)

1500

500

500

500

500

收入(万元)

0

1000

1200

1400

1600

69A.2.3       B.2.7     C.4.2         D.5.1

参考答案:B

解析

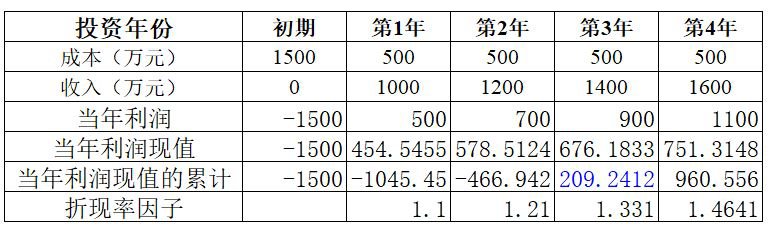

根据题干中的表,制作下面的表,分别计算出:

当年利润 = 收入-成本;

当年利润现值 = 当年利润 / 折现率因子

当年利润现值的累计 = 上一年的“当年利润现值的累计” +当年利润现值

因题干提及折现率为10%,因此该项目投资回收期为动态回收期:“当年利润现值的累计>0”的3(表示第3年)-1 + 上一年(第2年)当年利润现值绝对值466.94/第3年的当年利润现值676.18。

● 某种商品价格P变动与某指标A的变化具有很强的相关性,指标A的增长会导致P的降低,反之亦然。

指标A和价格P的相关性系数是(70)。

70A.0.18      B.0        C.0.98         D.-0.83

参考答案:D

解析

相关系数是最早由统计学家卡尔·皮尔逊设计的统计指标,是研究变量之间线性相关程度的量,一般用字母 r 表示。

皮尔逊相关系数变化从-1到 +1;

当r>0表明两个变量是正相关,即一个变量的值越大,另一个变量的值也会越大;

r<0表明两个变量是负相关,即一个变量的值越大另一个变量的值反而会越小。

r 的绝对值越大,则两变量相关性越强。

若r=0,表明两个变量间不是线性相关,但可能存在其他方式的相关(比如曲线方式)。

●(71)form of distributed computing in which significant processing and data storage takes place on nodes which are at the edge of the network.

71A.Fog computing     B.Edge computing     C.Cloud computing    D.Parallel computing

参考答案:B

解释:边缘计算(Edge computing )是一种在物理上靠近数据生成的地方  处理数据的方法,例如在事物和人所在的现场区域如家庭和远程办公室内就地处理数据。

● (72) is the underlying architecture of  Bitcoin and it is used for other crypto currencies because it provides a verifiable list of ownershipit is also used for contracts fundraising and the recording of legal documents. The incentive is undeniable proof of digital authenticity.

72A.Internet of things     B.Big data    C.Blockchain     D.Artificial intelligence

参考答案:C

● (73)includes the processes and activities to identify define combineunifyand coordinate the various processes and project management activities within the Project Management Process Groups.

73A.Quality management  B.Cost management C.Human Resource management D.Integration management

参考答案:D

●  Project Risk Managesent processes consist of the following elements except 74)。

74A.hide the risks  B.identify the risks   C.assess the risks   D.determine the risks

参考答案:A

● The key benefit of the Project 75 is that it determines whether to acquire goods and services from outside the project if so what to acquire as well as how and when to acquire it.

75A.Schedule management  B.Change management C.Knowledge management D.Procurement Management

参考答案:D
