2021年上半年项目管理工程师26-50解析

高章舜_2020首次发布:2021年9月2日 18:32浏览量:1533
 用鼠标选中 生字  后,就能自动读出发音

下面5道题,用的智能文”格式。

关于项目组织结构描述不正确的是(26)。

(26)A.职能型组织结构中,项目经理缺少权力权威

B.项目型组织结构管理成本过高,但员工具有事业连续性保障

C.强矩阵组织结构具有专职项目经理

D.弱矩阵组织结构项目经理对于资源影响力弱于职能经理

解析

这一题的是项目组织结构哪些形式什么特点的是那个选项不正确。

选项“B.项目型组织结构管理成本过高,但员工具有事业连续性保障”中的后半句不正确。

详见官方教程P196相关内容

●(27)属于执行过程组

    ①管理干系人参与      ②活动排序      ③质量保证

    ④范围核实          ⑤实施釆购      ⑥风险定性分析

(27)A.①③④      B.②④⑤        C.①③⑤    D.④⑤⑥

解析

很明显,参考答案:“C.①③⑤”。

●(28)不属于项目建议书主要内容

(28)A.建设必要性  B.业务分析  C.招投标方案    D.效益与风险分析

解析

编写项目建议书项目早期事情,此时项目还不一定上马

参考答案:“C.招投标方案

● 项目可行性研究内容中,(29)主要从资源配置角度衡量项目价值评价项目实现区域经济发展目标有效配置经济资源方面效益

(29)A.投资必要性  B.技术可行性    C.经济可行性    D.财务可行性

解析

你仔细分析题干,就知道“C.经济可行性”,详见官方教程P225相关内容

●(30)主要任务是对投资项目投资方向提出建议,并各种设想项目投资机会做出鉴定其目的激发投资者兴趣

(30)A.机会可行性研究      B.初步可行性研究    C.详细可行性研究    D.可行性研究报告

解析

参考答案“A.机会可行性研究” ,详见官方教程P227后半页相关内容

以下内容,为传统的“白话文”格式:

● 关于项目招投标的描述,不正确的是(31)。

(31)A.国有资金占主导地位的项目公开招标

B.需要采用新技术的项目可以不进行招标

C.招标人授意投标人撤换、修改投标文件属于串通投标

D.中标候选人应当不超过3个,并标明顺序

解析

如果你不熟悉招投标法,用排除法!参考答案:“B.需要采用新技术的项目可以不进行招标” ,详见官方教程P229。

● 系统集成商进行项目内部立项的主要原因不包括(32)。

(32)A.为项目分配资源          B.确定合理的项目绩效

C.提高项目实施效率        D.保障项目接受法律保护

解析

参考答案:“D.保障项目接受法律保护”,这个选项是可研“社会可行性”里已回答了的,详见官方教程P236“5.6 供应商立项”。

● 关于项目整体管理的描述,不正确的是(33)。

(33)A.整体管理是一项综合性和全面性工作

B.整体管理涉及相互竞争的项目各分目标之间的集成

C.项目经理通过干系人的汇报获取项目需求

D.整体管理最终是为了实规项目目标的综合最优

解析

参考答案:“C.项目经理通过干系人的汇报获取项目需求”,错在“汇报”2字。

● 关于项目章程的描述,不正确的是(34)。

(34)A.项目章程规定了项目经理的权力

B.项目章程由项目经理来发布

C.项目章程规定了项目的总体目标

D.只有管理层和发起人有权对项目章程进行变更

解析

参考答案:“B.项目章程由项目经理来发布”,项目章程由项目的主管领导发布,详见官方教程P244的6.2.1一节。

●(35)不属于项目管理计划的内容。

(35)A.成本基准    B.WBS词典   C.进度数据      D.范围管理计划

解析

编制项目管理计划时,项目处于计划阶段,还没有“C.进度数据”。

只有调整、变更时,才参考当时的项目绩效数据。

●(36)通常以开工会议 kick-off meeting为开始标志。

(36)A.指导与管理项目工作  B.制定项目章理

C.编制项目管理计划    D.编制进度管理计划

解析

“A.指导与管理项目工作”通常以开工会议 kick-off meeting为开始标志,详见官方教程P253相关内容。

● 关于实施整体变更控制的描述,不正确的是(37)。

(37)A.项目经理对实施整体变更过程负最终责任

B.如遇特殊情况,变更请求可以口头提出

C.变更日志用来记录项目过程中出现的变更

D.项目经理不可以加入变更控制委员会

解析

项目经理是负责实施变更的人,“D.项目经理不可以加入变更控制委员会”是不正确的。详见官方教程P260相关内容。

● 项目行政收尾产生的结果不包括(38)。

(38)A.完整的项目档案  B.项目管理计划      C.资源释放  D.经验教训总结

解析

“B.项目管理计划”不是项目行政收尾产生的结果。

●(39)将实际或计划的做法与其他组织的做法进行比较,以便识别最佳实践,形成改进意见,并为绩效考核提供依据。

(39)A.引导式研讨会    B.问卷调查      C.专家判断      D.标杆对照

解析

参考答案:“D.标杆对照”。

● 关于工作分解结构的描述,不正确的是(40)。

(40)A.工作分解结构必须且只能包括100%的工作

B.工作分解结构是逐层向下分解的

C.工作分解结构中不包括分包出去的

D.工作分解结构中的各要素应该是相对独立的

解析

参考答案:“C.工作分解结构中不包括分包出去的”。详见官方教程P280相关内容。

● 关于确认范围的描述,不正确的是(41)。

(41)A.确认范围过程,应贯穿项目始终

B.确认范围过程关注可交付成果的正确性及是否满足质量要求

C.确认范围过程应该以书面文件的形式记录下来

D.确认范围过程的目标是提高最终产品、服务或成果获得验收的可能性

解析

参考答案:“B.确认范围过程关注可交付成果的正确性及是否满足质量要求”。

“质量控制过程”关注可交付成果的正确性及是否满足质量要求,“确认范围过程”关注是否接受可交付成果。详见官方教程P282相关内容。

● 项目组成员小李常驻用户现场开发,经常收到用户提出的新需求。针对有些修改工作量很小的需求,小李直接进行了修改,用户对此非常满意,但却遭到项目经理的批评,这是因为(42)。

(42)A.小李没有把项目经理放在眼里

B.项目经理认为小李收了用户的好处

C.小李的行为可能造成项目范围蔓延

D.小李所作的工作没有给项目带来经济效益

解析

参考答案:“C.小李的行为可能造成项目范围蔓延”。详见官方教程P285相关内容。

● 关于活动和里程碑的描述,不正确是(43)。

(43)A.活动是实施项目时安排工作的最基本的工作单元

B.一个活动可以属于多个工作包

C.里程碑的持续时间为零

D.里程碑既不消耗资源也不花费成本

解析

参考答案:“B.一个活动可以属于多个工作包”。详见官方教程P292相关内容。

● 某项目的网络图如下,活动B的自由浮动时间为(44)天,该项目的关键路径有(45)条。

(44)A.0   B.1     C.2     D.3

(45)A.4   B.3     C.2     D.1

解析

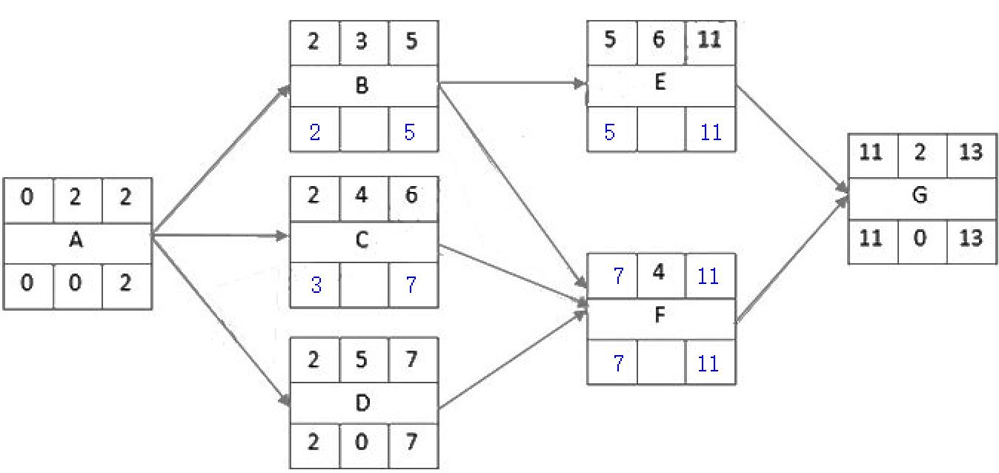

题干已经有了“正推”数据,所以,解题之前先补充“逆推”数据如下:

活动B有2个后继:E和F,二者的ES分别为5和7,取其最小的5,减活动B的EF(5),因此活动B的自由浮动为0。

此网络图有2条关键路径:ABEG和ADFG。

参考答案:(44)A      (45)C

●(46)比较剩余缓冲时间与所需缓冲时间,有助于确定进度状态。

(46)A.关键链法    B.挣值管理  C.关键路径法    D.趋势分析

解析

参考答案:“A.关键链法”。

详见官方教程P310相关内容。

●(47)过程合计各个活动或工作包的估算成本,以建立成本基线。

(47)A.制定成本管理计划    B.成本估算      C.成本预算      D.成本控制

解析

参考答案:“C.成本预算”。

详见官方教程P338相关内容。

● 关于成本管理计划的描述,不正确的是(48)。

(48)A.成本管理计划包含在项目管理计划中,或作为其从属分计划

B.成本管理计划可以是正式的,也可以是非正式的

C.成本管理计划可以是非常详细的,也可以是概括性的

D.制定成本管理计划的工作,在项目计划阶段的后期进行

解析

参考答案:“D.制定成本管理计划的工作,在项目计划阶段的后期进行”。

详见官方教程P330最后一段相关内容。

●(49)通过考虑估算中的不确定性与风险,使用三种估算值来界定活动期望完成工期的近似区间,可以提高活动成本估算的准确性。

(49)A.类比估算    B.三点估算      C.参数估算      D.专家判断

解析

参考答案:“B.三点估算”。

详见官方教程P334中间段相关内容。

● 某软件开发项目到2021年3月1日为止的成本绩效数据如下:

根据当前的项目绩效,如果当前偏差是非典型的,项目的完工估算值EAC是(50)。

(50)A.194.6      B.187.5    C.190.5    D.193.8

解析

从题干可以看出,项目的各项指标如下:

EV = 37.06

AC = 44.15

BAC = 187.5

由于当前偏差是非典型的,所以CPI =1,项目的完工估算值 EAC = AC + (BAC – EV),

所以EAC = 44.15 + 187.5 – 37.06 = 194.59

参考答案:A.194.6

最新修改时间:2021年11月22日 14:45
前一篇:

后一篇:

您已浏览完毕。

高章舜,软考技术支持专家、中文“智能文”发明者、中文智能化推进者。其EMAIL是:gaozhsh2007@sina.com

高章舜主持开发的中文智能编辑系统,呈现了中文“智能体”的优美。为了发扬光大中文的优秀传统,弘扬文化自信,著作人决定第一版开源,向全社会开放本版本的使用权。如果您需要更清晰、更优美、更专业、手写体更丰富的文章格式,甚至还需要定制字体和文章格式的话,请按上一段里的EMAIL给高章舜老师发邮件。

登录后回复

共有0条评论

copy right www.zhutu.net 回首页
